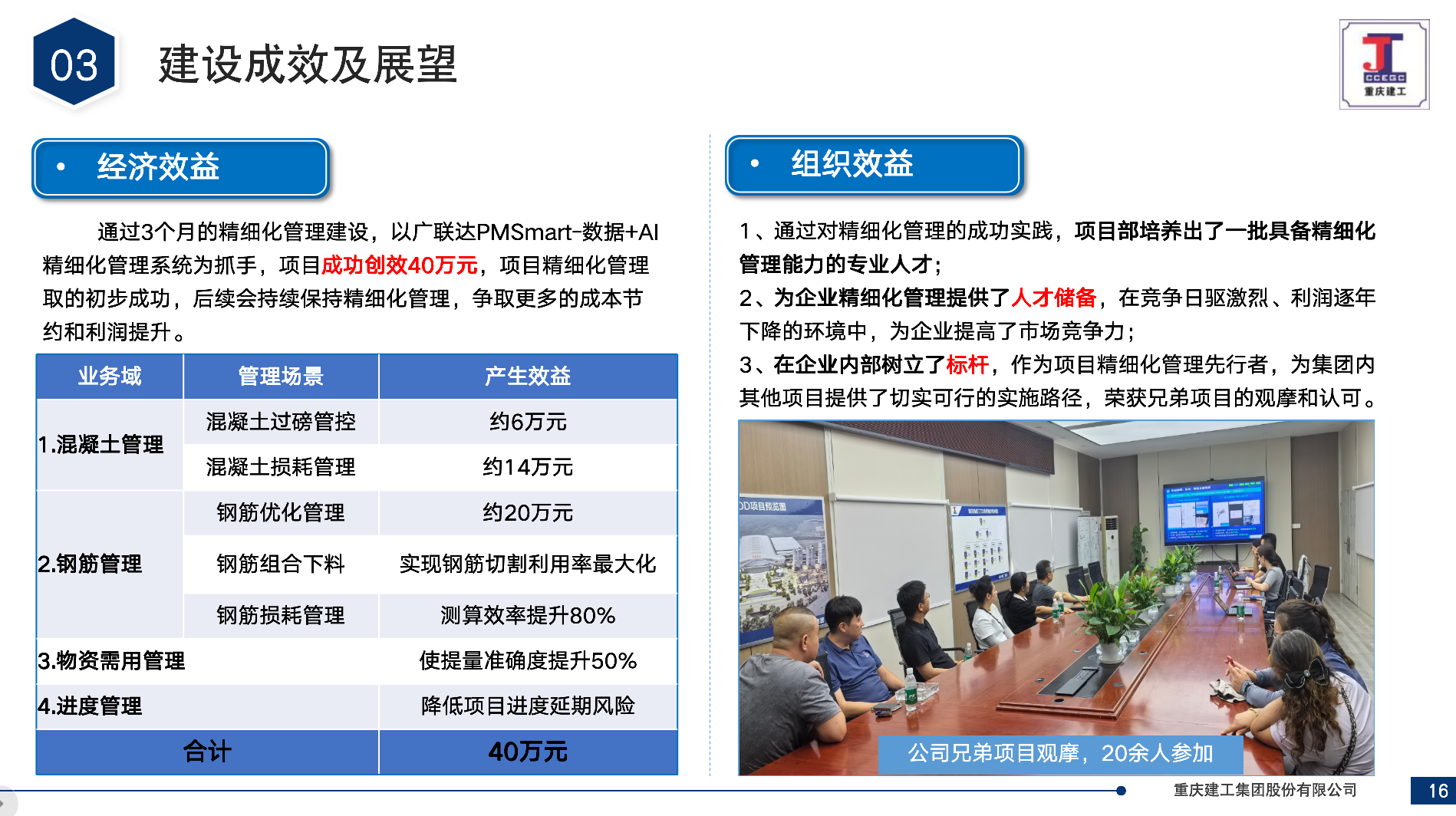

一、混凝土管理:实现了从“亏方焦虑”到“精准管控”。
进场管控:通过“车车过磅”制度,连接智慧物料系统,对比过磅数据与供应商小票,有效避免了混凝土亏方,节省成本约6万元。
损耗管控:系统自动扣除钢筋体积计算理论用量,并拉通过磅数据,实时监控损耗率。最终项目混凝土损耗率仅为0.37%(低于0.5%目标),节省成本约14万元。
二、钢筋管理:实现了从“粗放切割”到“优化创效”。
翻样优化:系统打通预算量与翻样量数据,AI自动分析并定位量差原因(如预算建模错误)。通过整改,将钢筋整体优化率从2.91%提升至4.53%,直接创效20万元。
损耗监控与组合下料:动态监测钢筋损耗率(最终为1.46%),测算效率提升80%。同时,利用AI算法进行钢筋组合下料优化,最大限度减少余料,提升原材料利用率。
三、物资与进度协同管理:实现了从“被动应对”到“主动协同”。
物资需用提量与库存预警:可按部位、时间快速准确提量,准确度提升50%,效率提升80%。系统自动关联库存与需求,提前预警材料短缺风险。
进度可视化与延期预警:联动斑马进度计划与BIM模型,直观展示形象进度。可预测进度延期风险,并关联分析所需的劳务、物资资源缺口,辅助决策。
